6 月 7 日,水電五局甘肅黃龍抽水蓄能電站下水庫工程建設迎來關鍵節點,泄洪放空洞消能防護區混凝土澆筑工作如期圓滿完成。這一重要進展為電站導流系統建設筑牢根基,標志著項目建設朝著既定目標邁出了堅實一步。
甘肅黃龍抽水蓄能電站是服務于國家 "雙碳" 目標的重點能源項目,位于甘肅省境內,是構建新型電力系統的重要組成部分。電站總裝機容量210萬千瓦,安裝 6 臺 35 萬千瓦可逆式發電機組,電站樞紐建筑主要包括上水庫、輸水系統、地下廠房、開關站、下水庫、下水庫庫尾攔沙坎、泄水及補水建筑物等組成。項目建成后,將承擔甘肅電網的調峰、填谷、調頻、調相及緊急事故備用等任務,對優化能源結構、提高電網穩定性和經濟性、促進可再生能源消納具有重要意義。

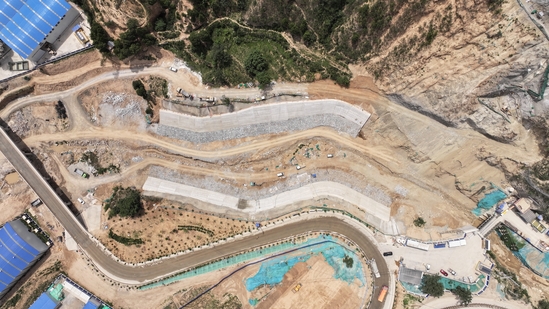

作為下水庫建設的導流施工項目之一,消能防護區左岸結構長150.12米,右岸結構長162.06米。自3月25日首倉混凝土順利開盤以來,項目團隊面對交地時間延后、工期高度緊張、多工作面交叉并行、施工組織協調難度大等嚴峻挑戰,科學優化施工方案,精準調配各類資源,全體建設者迎難而上、全力攻堅。歷經76個日夜的連續奮戰,最終順利完成約4000立方米混凝土的澆筑任務。消能防護區的順利完工,標志著黃龍項目朝著實現下水庫導流目標邁出了堅實一步,為整個電站工程的后續推進提供了有力支撐。
